Kurz gesagt: In der Föderation Bosnien und Herzegowina (FBiH) benötigen Solaranlagen erst ab einer installierten Leistung von 1 Megawatt eine energetische Genehmigung, die sogenannte energetska dozvola. Diese Regel gilt seit dem 6. Juli 2024 und hat den Kreis der genehmigungspflichtigen Projekte deutlich verkleinert, wie der novi Pravilnik der FBiH festlegt. Wer eine kleinere Dachanlage oder einen mittleren Solarpark unter dieser Schwelle plant, muss also keine energetische Genehmigung beim zuständigen Ministerium beantragen.
Das bedeutet aber nicht, dass kleinere Projekte ohne Papierkram auskommen. Baugenehmigung, Netzanschluss und die Zustimmung der Gemeinde bleiben in jedem Fall Pflicht, unabhängig von der Kapazität der Anlage. Genau hier liegt die Falle, in die viele Investoren tappen: Sie feiern die Befreiung von der energetska dozvola und übersehen, dass drei andere Verfahren parallel laufen müssen.
Drei Schritte sollten Sie deshalb sofort angehen, bevor Sie einen einzigen Vertrag mit einem Installationsunternehmen unterschreiben:
- Standort rechtlich und raumplanerisch prüfen lassen, inklusive Eigentumsnachweis und urbanistischer Zulässigkeit.
- Beim zuständigen Verteilnetzbetreiber eine Anfrage zur Netzkapazität stellen, denn ohne freie Kapazität nützt die schönste Anlage nichts.
- Bei der Gemeinde klären, ob ein rješenje o odobrenju za izvođenje radova ausreicht oder eine vollständige građevinska dozvola nötig wird.
Wichtig: Die 1-Megawatt-Schwelle gilt für die FBiH. In der Republika Srpska gelten eigene Regelwerke mit teils abweichenden Grenzwerten und Verfahrenswegen. Wer in beiden Entitäten investiert, sollte die Verfahren getrennt prüfen lassen, statt sie über einen Kamm zu scheren.
Wichtige Erkenntnisse
In der FBiH entscheidet die 1-Megawatt-Schwelle über die Pflicht zur energetska dozvola, doch Baugenehmigung und Netzanschluss bleiben für jede Solaranlage unabhängig davon verpflichtend.
| Thema | Details |
|---|---|
| Schwelle für energetska dozvola | Nur Anlagen ab 1 MW installierter Leistung in der FBiH benötigen die energetische Genehmigung vom zuständigen Ministerium. |
| Baugenehmigung bleibt Pflicht | Unabhängig von der Anlagengröße ist entweder ein rješenje o odobrenju oder eine građevinska dozvola von der Gemeinde nötig. |
| Netzanschluss früh klären | Die prihvaćeni uslovi priključenja beim Netzbetreiber sollten parallel zum idejni projekat beantragt werden, nicht danach. |
| Fristen ernst nehmen | Nach der Baugenehmigung gelten meist drei Jahre bis Baubeginn und fünf Jahre bis zur Nutzungserlaubnis. |
| Rechtliche Koordination | Vucic Legal begleitet Investoren durch Genehmigungspflicht, Fristenmanagement und Abstimmung mit Ministerium, Gemeinde und Netzbetreiber. |
Inhaltsverzeichnis
- Welche Genehmigungen und Zuständigkeiten gelten in BiH
- Schritt-für-Schritt: So beantragen Sie die energetische Genehmigung
- Netzanschluss und Abstimmung mit dem Verteilnetzbetreiber
- Bau- und raumplanerische Formalitäten der Gemeinde
- Kosten, Gebühren und finanzielle Nachweise im Verfahren
- Typische Fehler, die Investoren teuer zu stehen kommen
- Wie Vucic Legal Investoren bei Genehmigungsverfahren unterstützt
- Was bei Solargenehmigungen in Bosnien oft übersehen wird
- Ihr nächster Schritt bei Solargenehmigungen
- Quellen
Welche Genehmigungen und Zuständigkeiten gelten in BiH
Die zentrale Rechtsgrundlage in der FBiH ist der Pravilnik o izdavanju energetske dozvole, erlassen vom Ministarstvo energije, rudarstva i industrije FBiH. Dieser Pravilnik regelt, wer eine energetska dozvola ausstellt, welche Kriterien erfüllt sein müssen und welche Unterlagen als Pflichtanhang gelten. Er legt außerdem fest, für welche Anlagengröße das Verfahren überhaupt greift, nämlich Solarprojekte ab 1 MW installierter Leistung.
Zuständig für die Ausstellung ist das Ministarstvo energije, rudarstva i industrije FBiH. Das Ministerium prüft den eingereichten Antrag, gleicht ihn mit den technischen Vorgaben ab und entscheidet über die Erteilung. Eine energetska dozvola ist zeitlich befristet und an das konkrete Projekt gebunden, sie lässt sich nicht auf ein anderes Vorhaben oder einen anderen Investor übertragen. Wer die Anlage verkauft oder das Projekt an eine andere Gesellschaft überträgt, muss das Verfahren neu aufrollen oder eine formelle Umschreibung beantragen.
Die Rolle von FERK und dem Registar dozvola
Neben dem Ministerium spielt die Regulierungskommission für Energie im Föderation Bosnien und Herzegowina, kurz FERK, eine zentrale Rolle. FERK führt ein öffentlich einsehbares Registar dozvola für alle Genehmigungen zur Stromproduktion. Dort finden Sie technische Kenndaten wie die installierte Leistung und die prognostizierte Jahresproduktion jeder erfassten Anlage. Für Investoren ist dieses Register aus zwei Gründen wertvoll: Es dient als Nachweis, dass ein Wettbewerber tatsächlich über eine gültige Lizenz verfügt, und es liefert eine realistische Einschätzung, wie lange vergleichbare Verfahren in der Praxis gedauert haben.
Zusätzlich zur energetska dozvola und zur FERK-Lizenz können weitere Prüfungen anfallen, je nach Standort und Größe des Projekts:
- Eine Umweltverträglichkeitsprüfung (EIA), wenn die Anlage bestimmte Flächen- oder Leistungsschwellen überschreitet oder in einem sensiblen Gebiet liegt.
- Eine wasserrechtliche Prüfung, sofern der Standort Wassereinzugsgebiete oder Uferzonen berührt.
- Eine Konzessionsprüfung, wenn öffentliches Land oder eine staatliche Fläche genutzt werden soll.
Diese zusätzlichen Prüfungen sind unabhängig von der 1-Megawatt-Schwelle zu behandeln. Auch eine kleine Anlage, die keine energetska dozvola braucht, kann eine Umweltprüfung benötigen, wenn der Standort das erfordert. Genau diese Verzahnung unterschiedlicher Regelwerke macht die Materie für Laien unübersichtlich und begründet, warum eine frühzeitige rechtliche Einordnung des Projekts Zeit spart.
Schritt-für-Schritt: So beantragen Sie die energetische Genehmigung
Sobald feststeht, dass Ihr Projekt die 1-Megawatt-Schwelle überschreitet, beginnt ein formalisiertes Antragsverfahren beim Ministarstvo energije, rudarstva i industrije FBiH. Der Ablauf folgt im Kern sechs Phasen, die sich zeitlich teilweise überschneiden lassen, wenn Sie geschickt planen.
- Vorprüfung des Standorts. Klären Sie Eigentumsverhältnisse, Flächenwidmung und die grundsätzliche Bebaubarkeit, bevor Sie Geld in technische Studien stecken.
- Erstellung des idejni projekat. Dieses Vorprojekt beschreibt die technische Auslegung der Anlage, die geplante Kapazität und die wesentlichen Komponenten. Es bildet die fachliche Grundlage für alle folgenden Schritte.
- Einholung der urbanistička saglasnost. Die Gemeinde bestätigt hiermit, dass das Vorhaben mit dem örtlichen Raumplan vereinbar ist.
- Umweltprüfung, falls erforderlich. Ergibt die Vorprüfung, dass eine EIA nötig ist, muss dieser Prozess parallel zur restlichen Antragstellung laufen, da er selbst mehrere Wochen beansprucht.
- Antragstellung beim Ministerium. Der formelle Antrag wird nach dem vorgeschriebenen Formular, dem Prilog I aus dem Pravilnik, eingereicht.
- Prüfung und Entscheidung. Das Ministerium bewertet die Vollständigkeit der Unterlagen und erteilt die energetska dozvola, sofern alle Kriterien erfüllt sind.
Der Pravilnik verlangt eine konkrete Liste an Pflichtanhängen, die dem Formular Prilog I beizufügen sind. Nach den Vorgaben des FMERI gehören dazu unter anderem:
- Titel und ausführliche Projektbeschreibung mit technischen Kenndaten der Anlage.
- Eigentumsnachweis oder ein gültiger Pachtvertrag (lease agreement) für die genutzte Fläche.
- Der idejni projekat mit den technischen Auslegungsdaten.
- Dokaz o izmirenim poreskim obavezama, also der Nachweis über beglichene Steuerpflichten.
- Urbanistička saglasnost beziehungsweise die lokacijska informacija der zuständigen Gemeinde.
- Elektro-saglasnost oder die prihvaćeni uslovi priključenja vom Netzbetreiber.
- Die EIA-Dokumentation, sofern die Umweltprüfung erforderlich ist.
- Eine Studie zum energetskog učinku sowie eine Prognose zur Lebensdauer der Anlage.
Wichtig ist die Form der Einreichung: Viele Verfahren laufen inzwischen elektronisch über Verwaltungsportale wie Euprava, was Fahrten zu Ämtern reduziert, aber keine Nachsicht bei unvollständigen Unterlagen bedeutet. Fiskalische Nachweise und der Eigentumsbeleg müssen im richtigen Format vorliegen, sonst wird der Antrag zurückgewiesen, statt inhaltlich geprüft zu werden.
Ein Punkt wird in der Praxis regelmäßig unterschätzt: Die energetska dozvola ist strikt personen- und projektgebunden. Sie lässt sich nicht auf eine andere Gesellschaft übertragen, selbst wenn diese das identische Vorhaben am selben Standort weiterführen will. Wer eine Projektgesellschaft verkauft, sollte diese Nicht-Übertragbarkeit vertraglich und zeitlich mitdenken, bevor der Kaufvertrag unterschrieben wird. Auch die Gültigkeitsdauer der Genehmigung ist begrenzt. Verstreicht diese Frist, ohne dass mit dem Bau begonnen wurde, muss das gesamte Verfahren erneut durchlaufen werden.
Netzanschluss und Abstimmung mit dem Verteilnetzbetreiber
Der Netzanschluss ist neben der Baugenehmigung der zweite Bereich, der unabhängig von der 1-Megawatt-Schwelle für jede Solaranlage gilt. Sie benötigen die sogenannten prihvaćeni uslovi priključenja, also die vom Netzbetreiber akzeptierten Anschlussbedingungen, sowie eine elektro-saglasnost für die technische Einspeisung. Ohne diese Zustimmung darf keine Anlage physisch ans Netz gehen, unabhängig davon, ob eine energetska dozvola vorliegt oder nicht.
Der Netzbetreiber verlangt in der Regel mehrere technische Nachweise, bevor er eine Zusage erteilt:
- Eine Studie zur Netzverträglichkeit, die zeigt, wie sich die Einspeisung auf das lokale Netz auswirkt.
- Angaben zur priključna snaga, also der beantragten Anschlussleistung.
- Technische Pläne zur Verkabelung, zum Wechselrichter und zur Schutztechnik der Anlage.
Diese Prüfungen sind kein reiner Formalakt. Der Verteilnetzbetreiber muss abwägen, ob das bestehende Netz die zusätzliche Einspeisung ohne Ausbau verkraftet. In ländlichen Regionen mit älterer Netzinfrastruktur kann das zu Ablehnungen oder Auflagen für einen kostenpflichtigen Netzausbau führen, was Investoren häufig nicht einkalkulieren.
Profi-Tipp: Stellen Sie die Anfrage zur Netzkapazität parallel zur Erstellung des idejni projekat, nicht erst danach. Die technische Prüfung durch den Netzbetreiber dauert oft genauso lange wie die Ausarbeitung des Vorprojekts, und wer beides gleichzeitig anstößt, spart am Ende mehrere Wochen Projektlaufzeit.

Eine frühe und direkte Koordination mit dem lokalen operatoru mreže zahlt sich in fast jedem Fall aus. Investoren, die erst nach Abschluss der Bauplanung Kontakt zum Netzbetreiber aufnehmen, riskieren, dass technische Auflagen die gesamte Anlagenkonfiguration noch einmal verändern. Planen Sie außerdem einen zeitlichen Puffer von mehreren Wochen für Rückfragen ein, denn Netzbetreiber priorisieren Anfragen oft nach Eingangsdatum und Vollständigkeit der eingereichten Unterlagen. Wer hier Unterstützung bei der technischen Elektroplanung sucht, findet praxisnahe Hinweise etwa im Leitfaden zur Elektroplanung für PV-Anlagen, der die typischen Anforderungen an Verkabelung und Anschlusskonzept erläutert.
Bau- und raumplanerische Formalitäten der Gemeinde
Parallel zur energetska dozvola und zum Netzanschluss läuft ein drittes Verfahren auf Ebene der Gemeinde (Opština), das über die Baufreigabe entscheidet. Welche Genehmigungsart nötig ist, hängt von der Größe und dem Charakter des Projekts ab. Kleinere Anlagen, etwa Dachinstallationen auf Gewerbeimmobilien, kommen oft mit einem rješenje o odobrenju za izvođenje radova aus, einer vereinfachten Bauzustimmung. Größere Freiflächenanlagen benötigen dagegen häufig eine vollständige građevinska dozvola mit umfangreicherer Prüfung.
Diese Unterscheidung ist keine bloße Formsache, denn beide Verfahren unterscheiden sich stark im Zeitaufwand und in den einzureichenden Unterlagen. Eine vollständige Baugenehmigung verlangt in der Regel detailliertere Projektunterlagen und durchläuft eine gründlichere Prüfung durch die Gemeindeverwaltung.
Nach Erteilung einer građevinska dozvola gelten feste Fristen, deren Versäumnis ernsthafte Konsequenzen hat, wie Fachanwälte für Energieprojekte beschreiben:
- Der Baubeginn muss in der Regel innerhalb von drei Jahren nach Erteilung der Genehmigung erfolgen.
- Die upotrebna dozvola, also die Nutzungserlaubnis, muss meist innerhalb von fünf Jahren nach Genehmigungserteilung eingeholt werden.
- Wird eine dieser Fristen versäumt, verfällt die Genehmigung, und das gesamte Verfahren muss neu durchlaufen werden.
Für Investoren bedeutet das: Die Baugenehmigung ist kein Dokument, das Sie in der Schublade liegen lassen können, bis Finanzierung oder Lieferketten passen. Sie erzeugt einen Zeitdruck, der mit den Fristen der energetska dozvola und den Auflagen des Netzbetreibers synchronisiert werden muss. Ein Projekt, das auf Ministeriumsebene reibungslos läuft, kann trotzdem scheitern, wenn die kommunale Baufreigabe erst Monate später erteilt wird und dadurch die Netzanschlusszusage bereits abgelaufen ist. Wer mehrere Genehmigungsebenen gleichzeitig steuert, sollte diese Abhängigkeiten von Anfang an in einem gemeinsamen Zeitplan abbilden, statt jedes Verfahren isoliert zu verfolgen.

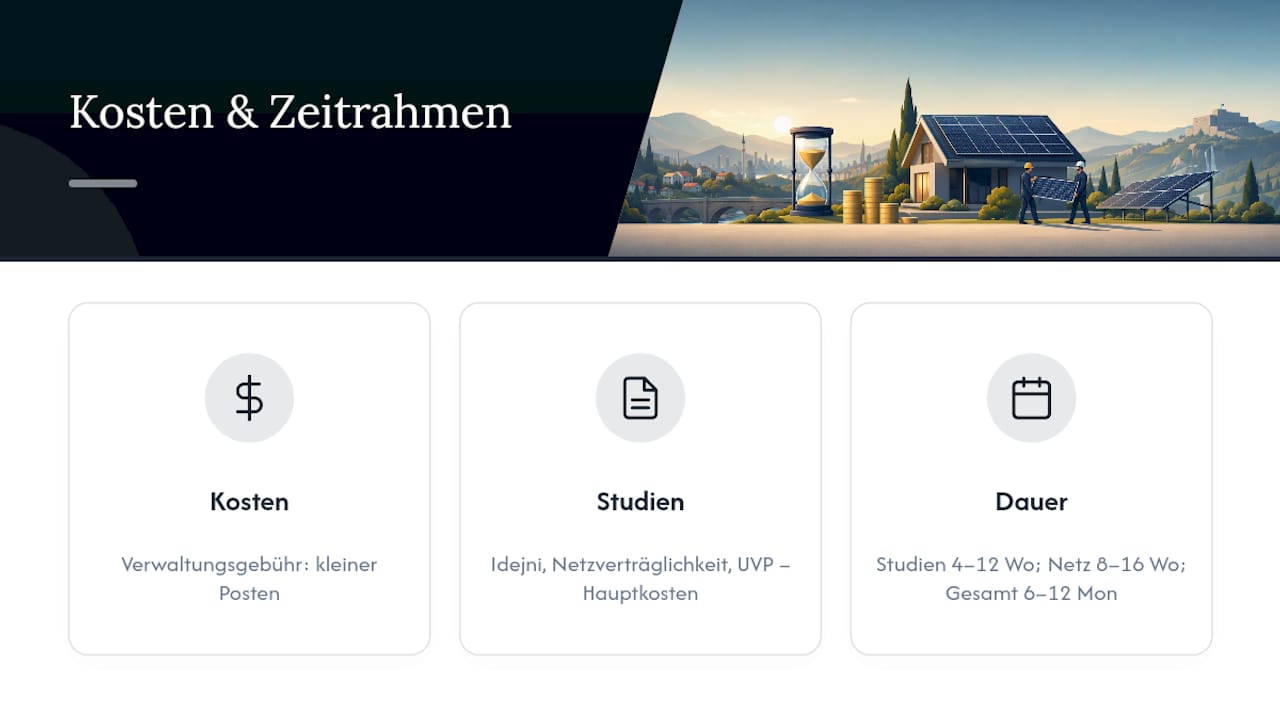

Kosten, Gebühren und finanzielle Nachweise im Verfahren
Die Verwaltungsgebühren für die energetska dozvola selbst sind im Vergleich zu den Kosten für technische Studien meist der kleinere Posten. Der größere finanzielle Aufwand entsteht durch die vorgeschriebenen Gutachten und Projektunterlagen, insbesondere den idejni projekat, die Netzverträglichkeitsstudie und, falls nötig, die Umweltverträglichkeitsprüfung. Diese Studien erfordern spezialisierte Ingenieurbüros, deren Honorare je nach Projektgröße und Komplexität des Standorts stark variieren.

Im Antrag selbst müssen Sie außerdem belastbare finanzielle Angaben machen. Dazu zählen typischerweise eine Investitionsschätzung für die Gesamtanlage, eine Prognose zur technischen Lebensdauer sowie Angaben zu den erwarteten Cash-Flow-Verläufen aus dem Betrieb der Anlage. Das Ministerium prüft diese Angaben nicht als reine Formalität, sondern als Indikator dafür, ob das Projekt wirtschaftlich tragfähig geplant ist.
Realistisch sollten Sie laut Erfahrungen aus der Praxis von Nachbarmärkten mit einem Gesamtzeitrahmen von sechs bis zwölf Monaten für ein mittelgroßes Projekt rechnen, da technische Studien vier bis zwölf Wochen und die Netzanschlussprüfung acht bis sechzehn Wochen in Anspruch nehmen können. Diese Zeitspannen laufen idealerweise parallel, nicht nacheinander.
Zu Fördermitteln für Solarenergie in Bosnien und Herzegowina lohnt sich der Blick auf lokale und kantonale Programme, die sich von Jahr zu Jahr ändern können. Prüfen Sie vor Projektstart die aktuellen Ausschreibungen bei den zuständigen kantonalen Energieministerien, denn ein bundesweit einheitliches Förderprogramm existiert derzeit nicht in der Form, dass es pauschal für jedes Projekt zugänglich wäre.
Typische Fehler, die Investoren teuer zu stehen kommen
Der häufigste Fehler in der Praxis ist eine grobe Fehleinschätzung der Zeit, die technische Gutachten tatsächlich beanspruchen. Investoren kalkulieren oft mit optimistischen Bestzeiten aus Gesprächen mit Vertriebspartnern, statt mit den realistischen Bearbeitungsfristen der Behörden und Ingenieurbüros. Wenn die Netzverträglichkeitsstudie dann doppelt so lange dauert wie geplant, verschiebt sich das gesamte Projekt, oft um mehrere Monate.
Der zweite große Fehler betrifft die fehlende Abstimmung zwischen den drei zuständigen Ebenen: Gemeinde, Netzbetreiber und Ministerium. Diese Stellen kommunizieren nicht automatisch miteinander. Wenn die Gemeinde eine Baugenehmigung mit bestimmten Auflagen erteilt, die technische Auslegung im idejni projekat aber davon abweicht, entsteht ein Widerspruch, den erst der Investor selbst auflösen muss. Genau diese Konstellation führt in der Praxis am häufigsten zu Projektstillstand, nicht die energetska dozvola selbst.
- Beginnen Sie die Netzanfrage nicht erst, nachdem die Baugenehmigung vorliegt, sondern parallel dazu.
- Lassen Sie die technischen Parameter im idejni projekat mit den Vorgaben der urbanistička saglasnost gegenprüfen, bevor Sie beide Anträge einreichen.
- Dokumentieren Sie jede Kommunikation mit Gemeinde, Netzbetreiber und Ministerium schriftlich, um spätere Widersprüche schnell auflösen zu können.
Profi-Tipp: Beauftragen Sie eine juristische und technische Koordination bereits in der Planungsphase, nicht erst, wenn ein Verfahren ins Stocken gerät. Die Kosten für frühzeitige Abstimmung sind fast immer niedriger als die Folgekosten eines Projektstillstands von mehreren Monaten.
Wie Vucic Legal Investoren bei Genehmigungsverfahren unterstützt
Vucic Legal berät internationale Investoren, Geschäftsführer und Projektverantwortliche, die in Bosnien und Herzegowina Solaranlagen planen oder bereits betreiben. Die Kanzlei kennt die Schnittstellen zwischen energetska dozvola, kommunaler Baugenehmigung und Netzanschlussverfahren aus der laufenden Beratungspraxis und begleitet Mandanten durch alle drei Ebenen gleichzeitig, statt sie isoliert zu behandeln.
Konkret unterstützt Vucic Legal bei folgenden Punkten:
- Prüfung, ob für ein konkretes Projekt überhaupt eine energetska dozvola erforderlich ist, oder ob die 1-Megawatt-Schwelle greift.
- Koordination der notwendigen technischen Gutachten mit Ingenieurbüros und dem zuständigen Netzbetreiber.
- Fristenmanagement über alle Verfahrensebenen hinweg, damit Baugenehmigung, Netzanschluss und energetische Genehmigung zeitlich zusammenpassen.
- Direkte Kommunikation mit dem Ministarstvo energije, rudarstva i industrije FBiH und der zuständigen Opština, um Rückfragen ohne Verzögerung zu klären.
Für internationale Unternehmen, die zum ersten Mal in der Region investieren, liefert der Beitrag zu rechtlichen Tipps für EU-Unternehmen in Bosnien weiterführende Hinweise zur Vorbereitung von Machbarkeitsprüfungen und Genehmigungsanträgen. Vucic Legal begleitet Mandate von der ersten Standortprüfung bis zur betriebsbereiten Anlage und stellt so sicher, dass keine der drei Genehmigungsebenen aus dem Blick gerät.
Was bei Solargenehmigungen in Bosnien oft übersehen wird
Die öffentliche Debatte um Solarprojekte in Bosnien und Herzegowina konzentriert sich fast ausschließlich auf die energetska dozvola, als wäre sie das einzige Hindernis. Das greift zu kurz. Die eigentliche Komplexität liegt nicht in der Genehmigung selbst, sondern in der fehlenden Verzahnung zwischen den drei Ebenen Gemeinde, Netzbetreiber und Ministerium. Ein Projekt kann die energetische Genehmigung nicht brauchen und trotzdem monatelang stillstehen, weil die Baugenehmigung der Gemeinde nicht mit den technischen Vorgaben des Netzbetreibers übereinstimmt.
Was viele Investoren zudem unterschätzen: Die Vereinfachung durch die 1-Megawatt-Schwelle verschiebt das eigentliche Risiko, statt es zu beseitigen. Kleinere Projekte sparen sich zwar ein Verfahren, tragen aber dieselbe Verantwortung für Netzverträglichkeit und Baurecht wie große Anlagen, oft ohne die gleiche professionelle Begleitung einzuplanen. Genau hier entstehen die teuersten Verzögerungen, weil niemand die drei Verfahrensstränge von Anfang an zusammen denkt.
Mein Rat an Projektverantwortliche: Behandeln Sie die rechtliche Koordination nicht als letzten Schritt vor der Inbetriebnahme, sondern als ersten Schritt der Projektplanung. Wer Bau-, Netz- und Genehmigungsfragen von Tag eins an gemeinsam betrachtet, spart am Ende genau die Monate, die andere Projekte verlieren.
— Franjo
Ihr nächster Schritt bei Solargenehmigungen
Vucic Legal ist für Investoren in Bosnien und Herzegowina die praktische Alternative zur eigenständigen Behördenrecherche: Statt Wochen mit dem Abgleich von Pravilnik, kommunalen Bauvorschriften und Netzbetreiberanforderungen zu verbringen, erhalten Sie eine gebündelte rechtliche Einschätzung, die alle drei Verfahrensebenen gleichzeitig berücksichtigt.

Gerade bei Solarprojekten zeigt sich, wie teuer eine fehlende Abstimmung zwischen Gemeinde, Netzbetreiber und Ministerium werden kann. Vucic Legal übernimmt genau diese Koordination für Sie, von der ersten Prüfung der Genehmigungspflicht bis zur Begleitung durch das gesamte Verfahren. Ergänzend liefert der Beitrag zu sicherem Markteintritt in Bosnien weitere Hintergründe zur rechtlichen Abstimmung mit Netzbetreibern.
Wenn Sie ein konkretes Solarprojekt planen, lassen Sie Ihre Unterlagen und Fristen jetzt prüfen. Vereinbaren Sie ein Erstgespräch mit Vucic Legal, um Ihre Genehmigungsstrategie noch vor dem ersten Antrag festzulegen.
