Die Upotrebna dozvola ist der Verwaltungsakt, der in Bosnien und Herzegowina die legale Nutzung eines fertiggestellten Bauwerks erlaubt. Ohne dieses Dokument des zuständigen Ministeriums bleibt der legale Anschluss an Strom, Wasser und Kanalisation blockiert, die Eintragung ins Grundbuch (uknjižba) stockt, und Banken lehnen Kredite auf das Objekt in der Regel ab. Wer ein Grundstück kauft, verkauft oder baut, sollte den Status frühzeitig prüfen. Rechtsberatung kann diesen Prozess erheblich beschleunigen.
Kurz gesagt:
- Die Bearbeitung einer Upotrebna dozvola dauert in der Regel 30 bis 60 Tage, wobei die Kommission meist innerhalb einer Woche ernannt wird.
- Für den Antrag sind unter anderem die Baugenehmigung, ein Grundbuchauszug, die Erklärung des Bauunternehmers und ein Energiezertifikat erforderlich.
- Ohne die Upotrebna dozvola können Ver- und Entsorgungsanschlüsse verweigert, die Grundbucheintragung erschwert und Kredite abgelehnt werden.
- Die Zuständigkeit für die Beantragung hängt vom Standort ab, häufig bieten Gemeinden mittlerweile auch Online-Optionen an.
- Eine rechtliche Begleitung durch Fachanwälte kann Verzögerungen bei nachträglicher Legalizacija oder Unklarheiten im Verfahren minimieren.
Inhaltsverzeichnis
- Was ist die Upotrebna dozvola und welche Rechtsgrundlage gilt?
- Wo beantragt man die Upotrebna dozvola?
- Welche Dokumente braucht man für den Antrag?
- Wie lange dauert das Verfahren und was kostet die Genehmigung?
- Was passiert, wenn die Upotrebna dozvola fehlt?
- Wie beschleunigt man das Verfahren in der Praxis?
- Warum die Upotrebna dozvola häufiger unterschätzt wird als andere Genehmigungen
- Rechtliche Begleitung bei der Upotrebna dozvola durch Vucic Legal
- Quellen
- FAQ
Was ist die Upotrebna dozvola und welche Rechtsgrundlage gilt?
Die Upotrebna dozvola ist formal ein rješenje o odobrenju za upotrebu, also ein behördlicher Bescheid. Er bestätigt, dass ein Gebäude exakt so errichtet wurde, wie es die građevinska dozvola und der genehmigte Hauptprojekt (glavni projekat) vorgesehen haben. Die Rechtsgrundlage liefert der Pravilnik o tehničkom pregledu građevine in Verbindung mit den jeweiligen Gesetzen der Entitäten, denn Bosnien und Herzegowina regelt Bauverfahren getrennt nach Föderation, Republika Srpska und Brčko Distrikt.
Geprüft wird nicht nur, ob die Fassade steht. Eine Kommission bewertet mehrere Fachbereiche gleichzeitig:
- Statika: die Standsicherheit der Konstruktion
- Elektroinstallation und deren Sicherheit
- Požarna zaštita, also der Brandschutz
- Energetska efikasnost, die energetische Effizienz des Gebäudes
- Priključenje na infrastrukturu, also der ordnungsgemäße Anschluss an Wasser, Strom und Kanalisation
Jeder dieser Punkte kann einzeln zur Verweigerung des Bescheids führen, selbst wenn der Rest des Gebäudes einwandfrei ist.
Wo beantragt man die Upotrebna dozvola?
Die zuständige Stelle hängt vom Standort ab, und genau hier verlieren viele Antragsteller Zeit. In der Föderation Bosnien und Herzegowina liegt die Zuständigkeit meist bei kantonalen oder općinskim Diensten für Urbanismus, je nach Größe und Art des Objekts. In der Republika Srpska übernehmen opštinske oder gradske službe diese Aufgabe, und der Brčko Distrikt führt ein eigenes, separates Verfahren.
Bevor man irgendetwas einreicht, lohnt sich ein kurzer Check:
- Die eigene Služba za urbanizam vor Ort telefonisch kontaktieren und nach der konkreten Zuständigkeit fragen
- Prüfen, ob die Gemeinde einen digitalen Zugang über eRegistar oder eUprava anbietet
- Bestätigen lassen, welche Abteilung für die Art des Objekts (Wohnhaus, Gewerbe, Industrie) verantwortlich ist
Manche Gemeinden bieten inzwischen Online-Optionen über eUprava an, was Zeit sparen kann. Diese setzen aber meist eine digitale Signatur voraus, und der eigentliche technische pregled findet ohnehin vor Ort statt.
Welche Dokumente braucht man für den Antrag?
Die Dokumentenliste entscheidet oft darüber, ob ein Verfahren in vier Wochen abgeschlossen ist oder sich über Monate zieht. Folgende Unterlagen werden in fast jedem Fall verlangt:
- Die građevinska dozvola zusammen mit dem genehmigten glavni projekat
- Ein aktueller katastarski izvadak, also ein Grundbuchauszug aus dem Kataster
- Eine izjava izvođača, die schriftliche Erklärung des Bauunternehmers über die vertragsgemäße Ausführung
- Der izvještaj nadzora, also der Bericht der Bauaufsicht
- Ein energetski certifikat, das die energetische Klasse des Gebäudes dokumentiert
Je nach Objektart kommen weitere Nachweise hinzu, etwa sanitarni izvještaji bei Gastronomie- oder Gesundheitsbetrieben oder zusätzliche požarni izvještaji bei größeren Gewerbeflächen. Regionale Leitfäden nennen zudem geotehničke studije und saglasnosti kommunaler Versorgungsbetriebe als häufige Zusatzanforderungen.
Der eigentliche tehnički pregled läuft in drei Schritten ab: Zuerst ernennt die Behörde eine Kommission aus Fachleuten, meist Bauingenieur, Elektrotechniker, Maschinenbauer und Brandschutzexperte. Dann folgt die Tereninspektion, also die Begehung des Objekts vor Ort. Am Ende steht ein zapisnik, das Protokoll der Kommission, das entweder die Genehmigung empfiehlt oder Nachforderungen (naloge za dopune) formuliert.
Profi-Tipp: Fehlende oder unvollständige izjave izvođača sind der häufigste Grund für Verzögerungen. Lassen Sie diese Erklärung vor der Einreichung von einer fachkundigen Person gegenprüfen, bevor die Kommission ihre erste Tereninspektion durchführt.
Wie lange dauert das Verfahren und was kostet die Genehmigung?
Der Ablauf folgt einer festen Reihenfolge: Einreichung des Antrags, Ernennung der Kommission, Durchführung des tehničkog pregleda, Erstellung des izvještaja und schließlich Erteilung des rješenja o upotrebi.
Realistische Fristen sehen so aus:
- Die Kommission wird häufig binnen etwa acht Tagen nach Antragstellung ernannt
- Nach positivem izvještaj erfolgt das rješenje meist innerhalb von 10 bis 30 Tagen
- Insgesamt dauert das gesamte Verfahren üblicherweise 30 bis 60 Tage, abhängig von Entität und Komplexität des Objekts
Diese Fristen gelten als Orientierung, nicht als Garantie. Komplexere Gewerbeobjekte oder Nachforderungen der Kommission können die Dauer deutlich verlängern.
Bei den Kosten zeigt sich ein ähnliches Bild: Die administrative Taxa unterscheidet sich von Gemeinde zu Gemeinde. Kommunale eRegistar-Einträge listen die jeweils gültigen Gebühren und die zuständigen službenici auf. Wer eine verbindliche Zahl braucht, sollte sich direkt bei der lokalen Gemeinde erkundigen, denn eine einheitliche landesweite Tabelle existiert nicht.
Was passiert, wenn die Upotrebna dozvola fehlt?
Ein Objekt ohne Upotrebna dozvola darf formal nicht genutzt werden, auch wenn in der Praxis viele ältere Gebäude trotzdem bewohnt oder vermietet werden. Das rechtliche Risiko bleibt dabei bestehen und trifft Eigentümer wie Käufer gleichermaßen.
- Ohne den Bescheid verweigern Versorgungsunternehmen häufig den legalen Anschluss an Strom oder Kanalisation
- Die Eintragung ins Grundbuch (uknjižba) wird erheblich erschwert oder ganz blockiert
- Banken lehnen Kreditanträge ab, wenn das Objekt als Sicherheit dienen soll, weil der rechtliche Status ungeklärt ist
- Käufer übernehmen beim Erwerb oft stillschweigend die Kosten und den Zeitaufwand einer nachträglichen Legalizacija
Viele Objekte aus den 1980er bis 2000er Jahren in Bosnien und Herzegowina besitzen bis heute keine gültige Upotrebna dozvola. Vor jedem Kauf lohnt sich deshalb eine echte due diligence: Grundbuch- und Katasterstatus prüfen, den Bauakt bei der Gemeinde einsehen und bei Unstimmigkeiten frühzeitig rechtlichen Rat einholen, bevor der Kaufvertrag unterschrieben wird.
Wie beschleunigt man das Verfahren in der Praxis?
Aus der Beratungspraxis zeigt sich immer wieder derselbe Effekt: Vollständige Unterlagen vor der Einreichung sparen mehr Zeit als jede Nachverhandlung mit der Behörde später. Wer die izjava izvođača, die Energiezertifikate und den izvještaj nadzora vor dem Antrag durchprüfen lässt, reduziert das Risiko von Nachforderungen deutlich und verkürzt damit die Gesamtdauer.
Eine funktionierende Kommunikationsstrategie gehört ebenso dazu. Fristen sollten aktiv überwacht werden, nicht erst nach Ablauf hinterfragt. Nach einer analog za dopune (Nachforderung) lohnt sich eine schriftliche Wiedervorlage mit klarem Zeitplan, und jedes Gespräch mit der Kommission sollte protokolliert werden.
Juristische Begleitung zahlt sich besonders in drei Situationen aus: bei nachträglicher Legalizacija älterer Objekte, bei strittigen zapisnicima der Kommission und wenn die Eintragung ins Zemljišne knjige aus unklaren Gründen blockiert bleibt.
Profi-Tipp: Bewahren Sie jede Korrespondenz mit der Behörde auf, auch informelle Telefonnotizen. Bei späteren Einsprüchen oder Verzögerungen ist eine lückenlose Dokumentation oft der entscheidende Unterschied zwischen einer raschen Klärung und einem monatelangen Verfahren.

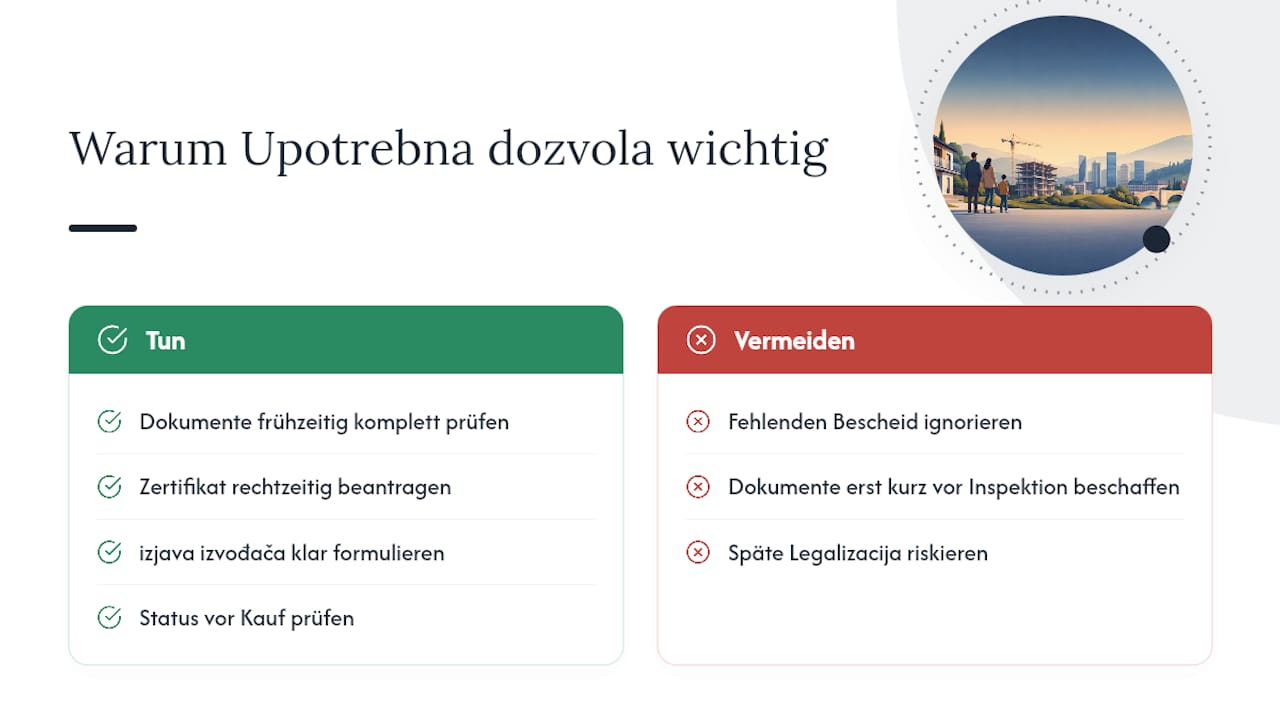

Warum die Upotrebna dozvola häufiger unterschätzt wird als andere Genehmigungen
Die meisten Ratgeber behandeln die Upotrebna dozvola als reine Formsache am Ende des Bauprozesses. Das ist ein Denkfehler. Die eigentliche Weichenstellung passiert nicht im Verfahren selbst, sondern in den Monaten davor, wenn die technische Dokumentation entsteht. Ein energetski certifikat, das man erst kurz vor der Tereninspektion beantragt, oder eine izjava izvođača mit ungenauen Formulierungen, sorgt fast immer für Verzögerungen, die sich hätten vermeiden lassen.

Die verbreitete Annahme, ein fehlender Bescheid sei ein theoretisches Risiko, hält der Praxis nicht stand. Sie zeigt sich sehr konkret beim Verkauf, bei der Kreditvergabe und bei jedem Versuch, ein Objekt formal einzutragen. Wer heute kauft, ohne den Status zu prüfen, kauft ein Problem mit, das später teurer wird als jede vorherige Prüfung.
Meine Einschätzung: Wer frühzeitig in eine vollständige Dokumentenprüfung investiert, spart nicht nur Zeit bei der Kommission, sondern vermeidet auch die deutlich teurere nachträgliche Legalizacija. Das ist der Punkt, den viele Eigentümer erst erkennen, wenn es zu spät ist.
— Franjo
Rechtliche Begleitung bei der Upotrebna dozvola durch Vucic Legal
Eine spezialisierte Kanzlei kann die Alternative zum Alleingang bei Behördenverfahren rund um Bauwerke in Bosnien und Herzegowina sein: statt selbst jede Unterlage neu zu lernen, wird die Dokumentation vor der Einreichung geprüft und die Kommunikation mit den zuständigen Stellen begleitet.

Unterstützung bei der Prüfung der vollständigen Antragsunterlagen, bei der Kommunikation mit den zuständigen Behörden und bei der Begleitung durch den tehnički pregled wird angeboten. Auch bei nachträglicher Legalizacija älterer Objekte oder bei Problemen mit der Grundbucheintragung kann rechtliche Abwicklung erfolgen. Internationale Unternehmen oder Investoren, die in Bosnien und Herzegowina bauen oder eine Immobilie erwerben, können mit fachkundiger Begleitung das Risiko unnötiger Verzögerungen reduzieren und die rechtliche Grundlage für Finanzierung und Eintragung schaffen. Wer parallel eine Baugenehmigung klärt, findet ergänzende Hinweise im Beitrag zur građevinska dozvola, und wer den Kauf vertraglich absichern will, im Beitrag zum Vertragsrecht.
Interessierte finden die Leistungen im Bereich Immobilien- und Baurecht auf der Services-Seite und können dort direkt Kontakt für eine individuelle Einschätzung ihres Falls aufnehmen.

Dieser Artikel enthält allgemeine Informationen und ersetzt nicht die Beratung durch einen qualifizierten Anwalt. Wenden Sie sich an eine qualifizierte Rechtsfachperson zu Ihrer persönlichen Lage, bevor Sie auf Grundlage dieses Inhalts handeln.
Quellen
- Odobrenje za upotrebu – Federalno ministarstvo prostornog uređenja
- Legalizacija
- Mapa
- 04.24. Upotrebna dozvola — eRegistar Općina Travnik
FAQ
Ist die Upotrebna dozvola in ganz Bosnien und Herzegowina Pflicht?
Ja, die Upotrebna dozvola ist landesweit erforderlich, unabhängig davon, ob das Objekt in der Föderation, der Republika Srpska oder dem Brčko Distrikt liegt. Die zuständige Behörde und die konkreten Abläufe unterscheiden sich je nach Entität, die Pflicht selbst bleibt gleich.
Wie lange dauert das Verfahren typischerweise?
Das Gesamtverfahren dauert üblicherweise 30 bis 60 Tage, abhängig von Entität und Komplexität des Objekts. Die Kommission wird meist innerhalb von etwa acht Tagen ernannt, das rješenje folgt danach innerhalb von 10 bis 30 Tagen.
Kann man eine Immobilie ohne Upotrebna dozvola rechtssicher kaufen?
Rechtlich möglich, aber riskant: Ohne den Bescheid bleibt die Eintragung ins Grundbuch erschwert, und Banken lehnen Kredite auf das Objekt häufig ab. Käufer sollten den Status vor Vertragsunterschrift prüfen lassen, im Zweifel mit rechtlicher Unterstützung.
Was kostet die Beantragung der Upotrebna dozvola?
Die administrative taksa unterscheidet sich von Gemeinde zu Gemeinde, wie kommunale Registereinträge zeigen. Eine verbindliche Zahl gibt es nur bei der jeweils zuständigen lokalen Behörde direkt.
Hilft Vucic Legal bei der nachträglichen Legalizacija älterer Objekte?
Ja, Vucic Legal begleitet Mandanten bei der Dokumentenprüfung, der Behördenkommunikation und der nachträglichen Legalizacija von Objekten ohne gültige Upotrebna dozvola. Details zu den Leistungen im Bau- und Immobilienrecht finden sich auf der Services-Seite der Kanzlei.
